【初心+熾心安源】“數”說項目突破的能源強度、速度與溫度
長按識別二維碼閱讀精彩內容
【初心+熾心安源】“數”說項目突破的能源強度、速度與溫度

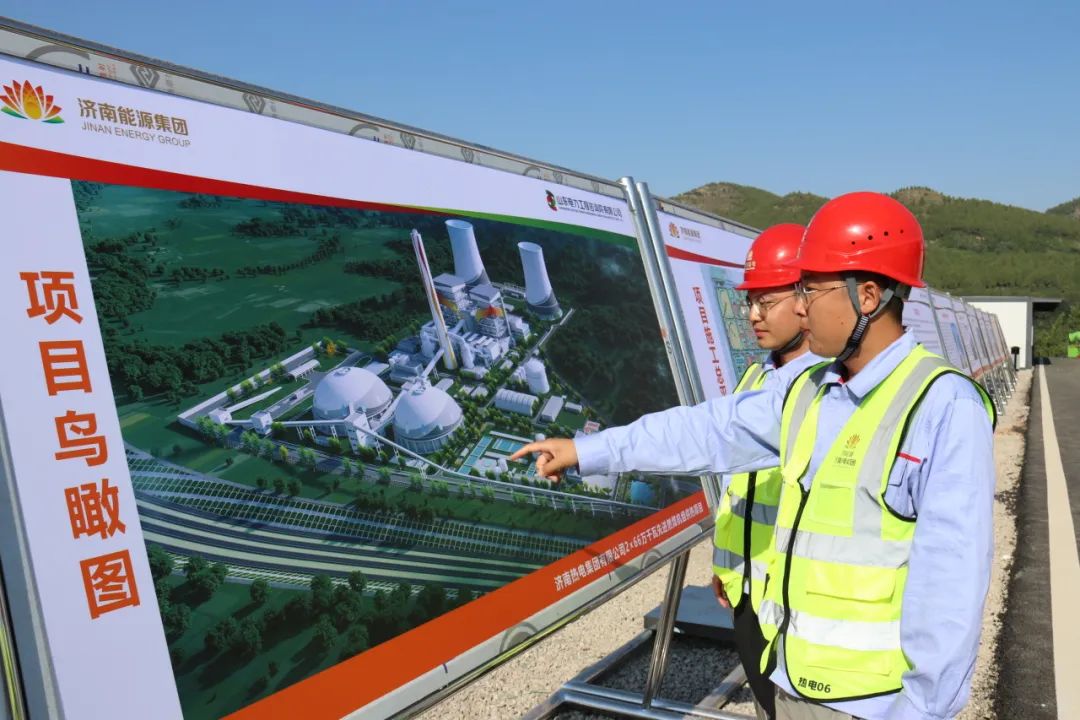

13人、6個月、540畝、14大類46項……一串數字,見證了濟南能源集團濟南熱電2×66萬千瓦先進燃煤機組供熱項目從“圖紙”規劃到“落地”開工。作為山東省第一個開工的“十四五”新增超超臨界煤電項目,該項目不僅創下了高效先進大機組項目手續辦理時限的最短紀錄,還留下了“崮云湖速度”這一長清區土地清表新紀錄,成為濟南能源熱電人速度、智慧與魄力的最佳佐證。
“拼”字當頭,一干到底
13人跑完14大類46項手續

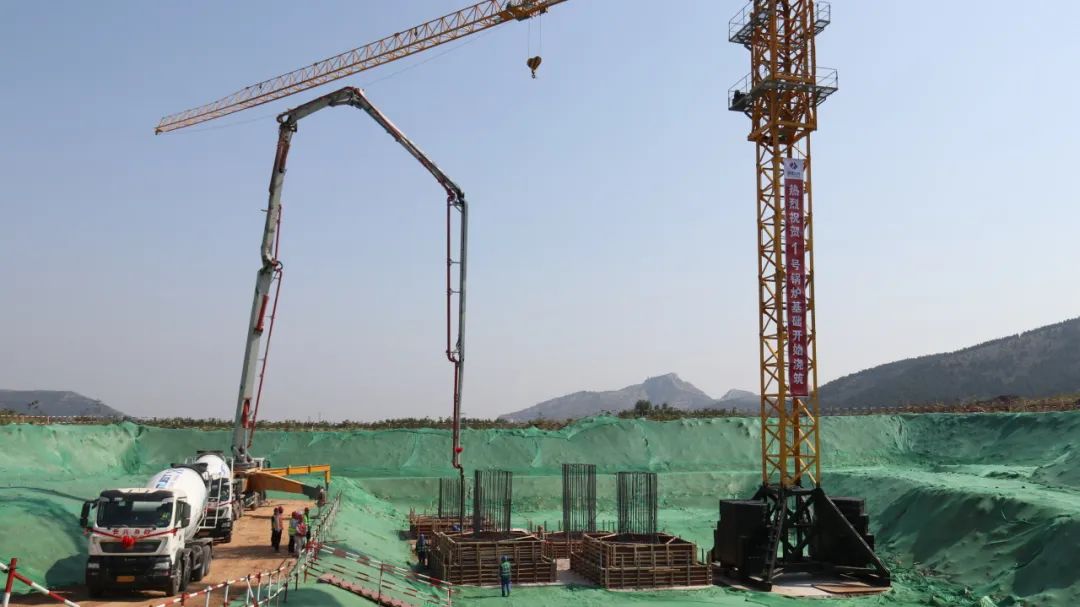

6月24日,在濟南長清區崮云湖街道項目施工現場,濟南能源集團濟南熱電2×66萬千瓦先進燃煤機組供熱項目鍋爐基礎第一方混凝土開始澆筑。
項目及早開動,全靠“前戰”打好。為確保先進燃煤機組供熱項目早落地、早投產,濟南熱電集團去年10月便抽調骨干力量,成立由13人組成的項目前期工作專班,為申請進入山東省“十四五”新增超超臨界煤電項目優選名單做好前期準備。
“專班剛成立,我們就開始馬不停蹄地準備材料,申請取得省、市、區各級政府部門關于新規劃建設項目的支持性文件等等。花了差不多1個月時間,‘5+2’‘白+黑’,加班加點收集、申報,匯總出4大箱材料上報。”黨員、專班負責人孫強回顧道,還好一切付出都是值得的!去年12月29日公布的山東省“十四五”新增超超臨界煤電項目優選名單中,先進燃煤機組供熱項目成功入選。
面對今年6月底前開工建設的既定目標,前期工作專班13人鉚足一股勁、擰成一股繩,利用不足半年時間,前期工作專班先后完成涉及項目申請、用地與規劃選址、征地、環境影響評估、煤炭替代、建設用地規劃許可、圖審、電網接入系統等14大類46項手續辦理工作,創造了高效先進大機組項目手續辦理時限的最短紀錄。
“壓”字為要,加速搶時
32天清表206戶540畝土地
提到先進燃煤機組供熱項目在優選名單6個項目中第一個開工建設,據介紹,結合先進燃煤機組供熱項目14大類46項手續,前期工作專班分類制定了十分詳實的作戰圖,計劃好每一項的開始時間、完成時間。“以單獨選址土地征收為例,按照省里規定的流程,初期預計是158天完成,這就是5個多月,顯然是沒辦法實現6月底前開工的目標。”張磊說,他們便把每一個工作日要完成的具體內容都詳細列出來,所需要的公示時間也標注明確,硬是從158天壓縮到最后的60天,環環相扣、壓茬推進,跑完了省、市、區將近30個單位的審批。“這其中還包括一次公告和二次公告這種不可壓縮的環節,這部分就需要44天。”
一遍遍壓縮項目手續辦理時限的底氣,不僅來源于濟南能源熱電人的“拼”和“壓”,還源于濟南市熱源建設推進工作專班的大力支持,由市發改委牽頭,囊括項目推進所涉及的各審批、協調部門,為項目落地建設開辟“綠色通道”。此外,長清區更是拿出“崮云湖速度”助力先進燃煤機組供熱項目建設,對涉及的2個村、206戶村民逐戶走訪,創造了32天完成540畝地清表工作的新紀錄。

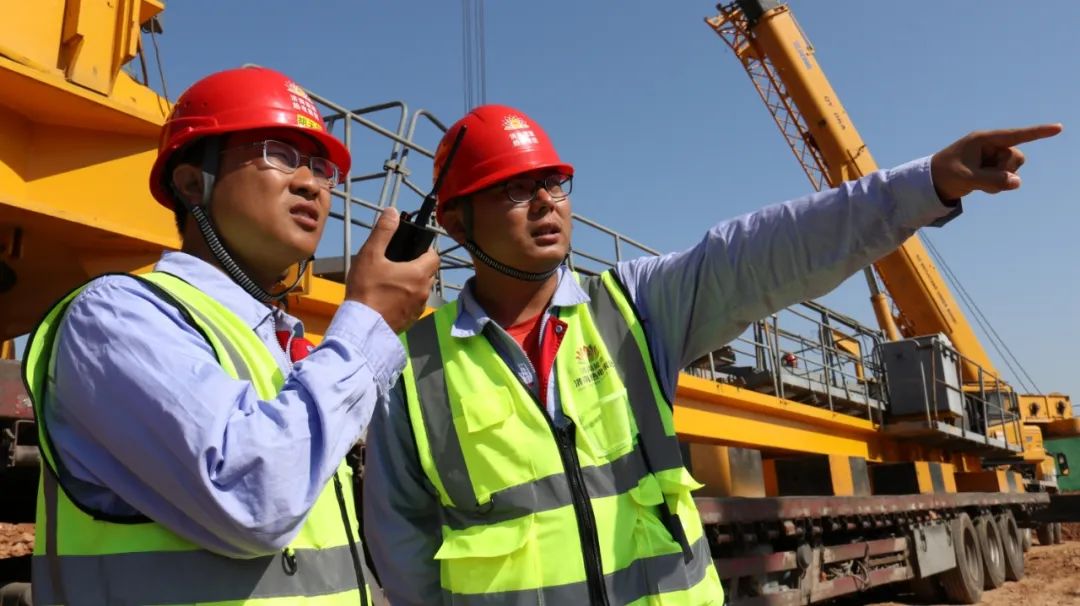

一步接著一步走,一環扣著一環干。濟南能源熱電人打贏了一場又一場“短平快”的手續辦理“突擊戰”,如今又投入項目建設的“攻堅戰”,努力打造一處節能降耗水平高、靈活性調整范圍大、供熱能力強的煤電“樣板工程”,在山東綠色低碳高質量發展先行區建設中當示范、作表率,展現能源熱電鐵軍風采。
